榮昌110千伏獅子林輸變電工程將於明年3月投入使用
訂閱已訂閱已收藏
收藏連日來,位於榮昌區盤龍鎮的榮昌110千伏獅子林輸變電工程正抓緊施工中。該工程建成后將補齊北部片區電網短板,緩解現有變電站重載壓力,優化區域電網結構,保障片區生產生活穩定用電。

榮昌110千伏獅子林輸變電工程施工現場。國網重慶永川供電公司供圖

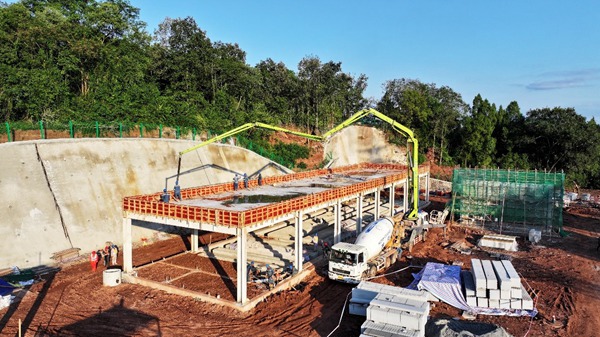

泵車有序開展作業。國網重慶永川供電公司供圖
9月29日,榮昌110千伏獅子林輸變電工程施工現場一派繁忙,機械轟鳴不斷,挖掘機、混凝土泵車有序開展作業,20多名施工人員分布在各個作業面,按照施工工序加緊推進建設。截至目前,工程配套110千伏出線鐵塔已完成組立28座,為變電站后續接入主電網打下堅實基礎,剩余12余座鐵塔正搶抓工期施工。與此同時,站內室內外土建工程同步推進,項目整體建設平穩有序。
國網重慶永川供電公司項目經理胡亞平介紹:“該項目總佔地11.9畝,建筑面積約680平方米,主要包括配電裝置樓、輔助用房和水泵房等建筑,目前正在開展配電裝置樓牆體施工,室外部分在進行構架基礎及圍牆基礎施工,整個土建部分的施工進度已經完成了60%左右。”
據介紹,榮昌110千伏獅子林輸變電工程為國網重慶永川供電公司重點骨干電網基建項目,也是榮昌區“十五五”電網規劃重點項目。工程總投資1.05億元,佔地11.9畝,建筑面積約680平方米,建設內容包含配電裝置樓、輔助用房、水泵房以及40余座輸電鐵塔。目前榮昌投運變電站共7座,其中南部片區6座、北部片區僅1座。獅子林輸變電工程投運后,北部片區將實現110千伏仁義、獅子林“雙引擎”供電,供電能力翻一番,供電可靠性大幅提升。
值得一提的是,為破解這一供電瓶頸、保障項目按期投運,各參建單位緊密聯動,倒排工期推進多工作面交叉作業,科學調配人力與機械設備,嚴抓現場安全防護與質量檢驗,順暢銜接各道工序,確保工程安全、質量、進度齊頭並進。
“獅子林輸變電站新建工程預計於明年3月30日正式投運。”胡亞平說,項目投產后,減輕仁義站用電負荷,增加設備安全使用壽命,提高整個北部片區的供電可靠性。此外,隨著獅子林變電站的投運,榮昌110千伏變電站將增加至8座,新增供電容量10萬千伏安。(國網重慶永川供電公司)
